爱莲湾三期·工程进度

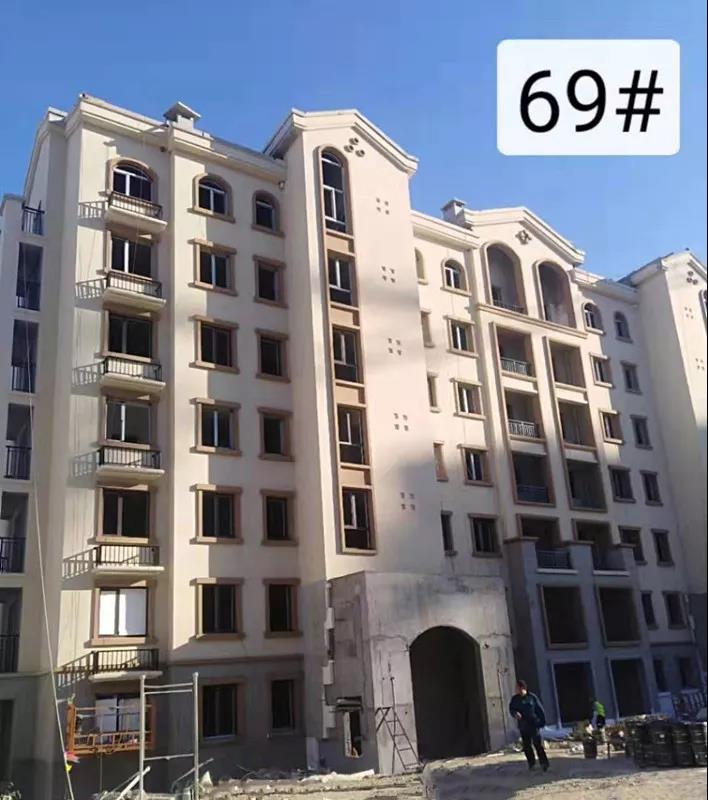

1、69# 楼外墙涂料大面基本完工,剩余阳台内未完;铁艺栏杆完工70%;百叶刚进场;门窗框安完工85%左右。
2、71# 楼外墙抹灰顶层完工;屋面完工;内墙暂未施工。
3、72# 楼砌体一层未砌筑;二至十三层基本完工;十四至十七层大面完工,二次结构正在跟进;十八层未砌筑;机房层完工70%左右;屋面暂未施工;外墙抹灰未施工。
4、73# 楼砌体一层未砌筑;二至十四层砌体基本结束;十五至十七层大面完工,二次结构跟进;十八层及机房层未砌筑;屋面未施工;外墙抹灰未施工。

5、75# 楼一层砌体暂未砌筑;外墙抹灰除一层外全部完工;屋面完工;内墙抹灰二层完工80%左右,其余楼层陆续施工。
6、80# 楼外墙东单元抹灰北立面及东立面完工,南立面正在施工;西单元基本完工;屋面完工;内墙未施工。
7、81# 楼外墙抹灰完工;屋面完工;内墙抹灰近期施工。
8、83# 六内外墙抹灰完工;屋面完工;卫生间及阳台找坡层完工。

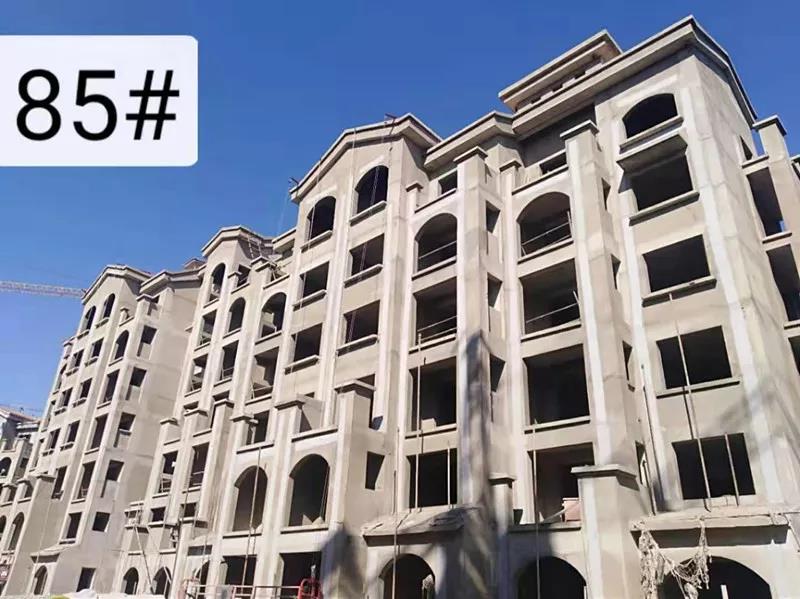

9、85# 楼内外墙抹灰完工;屋面完工;卫生间及阳台找坡层施工中;外墙保温吊篮组装,准备施工。
10、86# 楼砌体工程完工,进入零星修补阶段;屋面防水层完工。
11、87# 楼砌体一层未砌筑;二至六层大面完工,二次结构正在跟进;顶层砌筑50%;屋面防水基层完工。
12、88# 楼外墙保温完工50%左右;地暖除一层外其余全部完工;卫生间及阳台防水层刚开始施工。

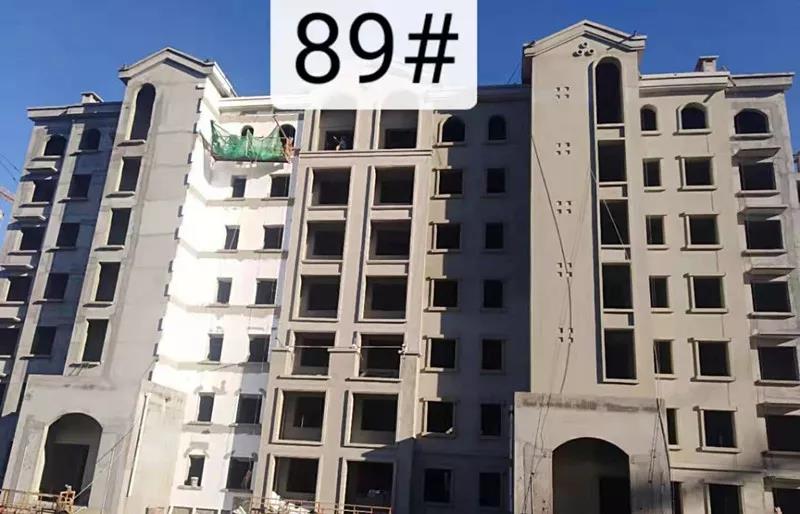

13、89# 楼外墙保温完工60%左右;地暖工程全部完工;阳台及卫生间防水层完工。

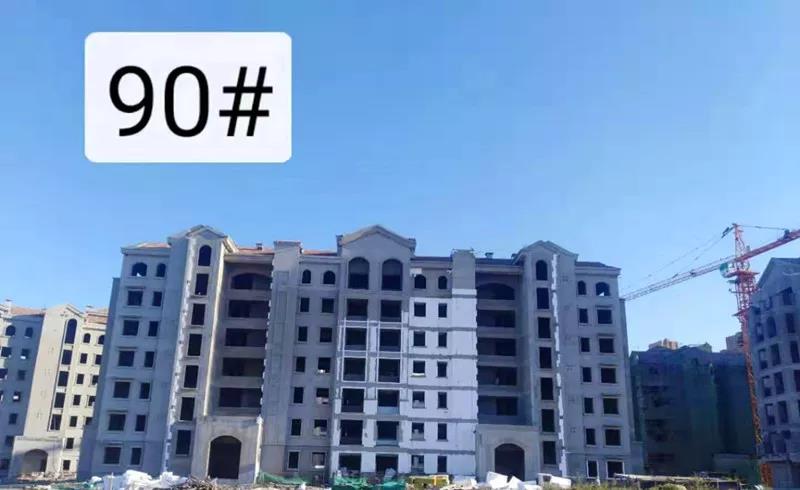

14、90# 楼外墙保温完工55°左右;阳台及卫生间防水层完工80%;地暖暂未施工;塔吊已拆除。
15、93# 楼一层未砌筑;二至四层大面完工,二次结构正在跟进;顶层刚开始砌筑;屋面防水基层完工。
16、95# 楼砌体一至三层完工;四层大面完工二次结构正在跟进;顶层因变更砌筑60%左右暂停施工;屋面剩余挂瓦未完工。
17、96# 楼砌体完工,进入零星修补阶段,屋面防水层完工。
18、97# 楼二至六层砌体基本完工;顶层完工50%;一层未砌筑;屋面找平层施工。
19、98# 楼砌体二至五层大面完工,二次结构施工中;一层、六层及顶层未砌筑;屋面找平层施工。
20、99# 楼砌体完工,现零星修补,准备下个星期主体验收,屋面找平层施工完。
爱莲湾的建设者们精益求精,
高标准严格的施工,
认真把控每一个细节,
对每一位业主负责。
心中所期待的家的模样,正在一步步变成现实。
工作人员的严谨、细致、用心,
认真的对待一砖一瓦,
所有努力只为让您的家更完美。
无数日夜的等待,幸福总会如约而至,
翘首以盼的背后,承载着无数居家梦想。
从钢筋水泥,到美丽的家,
千余条工艺标准,保证精品品质!
匠心而来,优雅以至,
爱莲湾国际康养度假区,
邀您品鉴臻藏。
